Подготовительные работы
Рассмотрим основные работы при подготовке к строительству
Геодезические работы
- На территории строительства подразумевают — устройство реперов, установку разбивочных знаков, обносок. Положение будущего строения на местности до начала всех работ по строительству фиксируется по геодезическим планам зоны строительства. В застроенных районах города объект привязывается к красным линиям, если это незастроенные районы – к городской полигонометрической сети, а в неосвоенных районах – к государственной триангуляционной сети.
- Геодезической службой города производятся работы по выносу опорных осей здания (сооружения) в натуру и указывается репер (или несколько). Это практически осуществляется забивкой металлических штырей на пересечении осей здания, сооружения. После этого геодезическая разбивка передается заказчиком строительной фирме. Работы по разбивке или привязке осей и вертикальных отметок выполняют для правильной ориентации объекта на местности.
Устройство обноски
- Прежде чем приступить к выполнению земляных работ, необходимо выполнить обноску, чтобы зафиксировать геодезические отметки, так как при устройстве котлована, вынесенные оси в натуру будут нарушены. Обноску делают деревянной или металлической. На расстоянии не менее метра по периметру запроектированного котлована устанавливаются деревянные или металлические стойки.
- Крепление горизонтальных элементов производится в обязательном порядке к стойкам. Эти горизонтальные элементы выполняются из доски (толщиной 40мм ), а металлические – из уголка. Разбивочные оси наносятся на деревянной обноске гвоздями, к которым впоследствии, после выемки котлована, крепится проволока, которая обозначает оси здания. Маркировка их производится масляной краской. Если местность с уступами, то и обноску выполняют уступами.
Расчистка стройплощадки
Это работы подготовительного периода в строительстве. К ним относятся – работы по корчевке деревьев, вырубке кустарников, сносу существующих строений на площадке. Работы по корчевке производят специальной техникой, слой растительности (дерн) снимают грейдерами, бульдозерами. При наличии на территории каменных строений, работы по их сносу делают при помощи имеющейся специальной техники, а бульдозерами и экскаваторами убирают обломки.
Отвод грунтовых и поверхностных вод со стройплощадки
- Для этого во время подготовительного периода создают площадки с водоотводными канавками, предназначенными для отвода вод в более низкие по рельефу зоны. При этом соблюдают уклон 0,2 % и более, чтобы избежать засорения и заиливания их.
- Можно прибегнуть к устройству закрытых дренажных систем – это заполненные гравием, песком или щебнем траншеи, внизу которых смонтирована перфорированная труба, лоток, куда дренирует вода с прилегающей к дренажной траншее территории. Сверху траншея прикрывается грунтом. Такие дренажные системы устраиваются ниже отметки промерзания грунтов в данной местности, и выполняются с продольным уклоном 0,5% и более.
Работы по планировке поверхности площадок
Необходимо в период подготовительного периода выполнить работы по устройству и планировке площадок для складирования материалов и монтажную площадку, где непосредственно ведутся строительные работы. Их поверхность планируют учитывая отвод поверхностных вод, то есть с уклоном.
Кроме всего перечисленного, необходимо выполнить работы по временному ограждению стройплощадки забором, если она расположена в населенных пунктах или на территории действующего предприятия. Если строительство ведется за пределами городской черты, то достаточным будет ограждение стройплощадки проволокой.
Далее инженерно – техническое обеспечение стройплощадки, устройство проездов и бытовых помещений, прочие вопросы из этой категории следует выполнять согласно проекту производства работ (ППР), проекту организации строительства (ПОС). И еще хочу добавить, что до начала работы подготовительного периода в строительстве необходимо получить разрешение на производство работ, которое выдают органы Государственного архитектурно — строительного контроля (ГАСК).
Оборудование стройплощадок
Оборудование стройплощадки производится согласно стройгенплану (рис. 22). Он содержит взаимное расположение отдельных элементов оборудования стройплощадки. Потребность в площадях для элементов оборудования стройплощадки и строительных машин представляется, как правило, в масштабе 1:200 и снабжается смысловыми картинками, знаками и сокращениями (см. рис. 7). При работе с краном приводится также линия ограничения зоны работы крана.
Рис. 22. Стройгенплан
На участке, отведенном под строительство, освобождается строительное пространство, необходимое для возведения сооружения, причем существующая растительность, как, например, деревья и кустарник, по возможности должны сохраняться. Затем производится разбивка сооружения на местности и окончательное обозначение углов сооружения на продолжении разбивочных линий, так, чтобы маркировка, например, не попадала на обозначенные на стройгенплане площади, отведенные под дороги, или на места, предназначенные для складирования грунта, вынутого из котлована.
По окончании земляных работ устанавливается строительный забор. После этого производится разбивка положения предусмотренного по стройгенплану оборудования стройплощадки и его устройство. Въезд и строительные дороги укрепляются. Оборудуются строительная контора, бытовые помещения, санитарные помещения и склад. Подводка электроэнергии и воды, как правило, производится от общественных сетей.
Для снабжения электроэнергией устанавливается электрораспределительный шкаф. Установка обязательно должна производиться специалистом-электриком. В случае собственного обеспечения стройплощадки водой необходимо проверить ее на соответствие требованиям. Затем производится в зависимости от потребности устройство крановых путей и подготовительных площадок, а также устройство рабочих площадок и площадок складирования кирпича, опалубки, арматуры и сборных элементов. Если на площадке производятся, например, исследования обеспечения качества и надзорные исследования, то для них необходимо предусмотреть место и соответствующее оборудование.
Использованы материалы: Х. Нестле. Справочник строителя. Строительная техника, конструкции и технологии.
Организация работ подготовительного периода в строительстве
Статьей 1 пунктом 13 «Градостроительный кодекс РФ» от 29.12.2004 №190-ФЗ строительство определено как создание зданий, строений, сооружений (в том числе на месте сносимых объектов капитального строительства).
До начала строительно-монтажных работ должны быть выполнены внутриплощадочные подготовительные работы.
Согласно разделу 6 пункту 6.2.10 СП 48.13330.2011 «Организация строительства», внутриплощадочные подготовительные работы должны предусматривать:
– сдачу-приемку геодезической разбивочной основы для строительства,
– освобождение строительной площадки для производства строительно-монтажных работ (расчистка территории, снос строений и др.),
– планировку территории,
– искусственное понижение (в необходимых случаях) уровня грунтовых вод,
– перекладку существующих и прокладку новых сетей инженерно-технического обеспечения,
– устройство постоянных и временных дорог,
– устройство инвентарных временных ограждений строительной площадки с организацией в необходимых случаях контрольно-пропускного режима,
– размещение мобильных (инвентарных) зданий и сооружений,
– устройство складских площадок,
– организацию связи для оперативно-диспетчерского управления производством работ,
– обеспечение строительной площадки противопожарным водоснабжением и инвентарем, освещением и средствами сигнализации.
В подготовительный период могут быть возведены постоянные здания и сооружения для нужд строительства, или приспособлены для этих целей существующие.

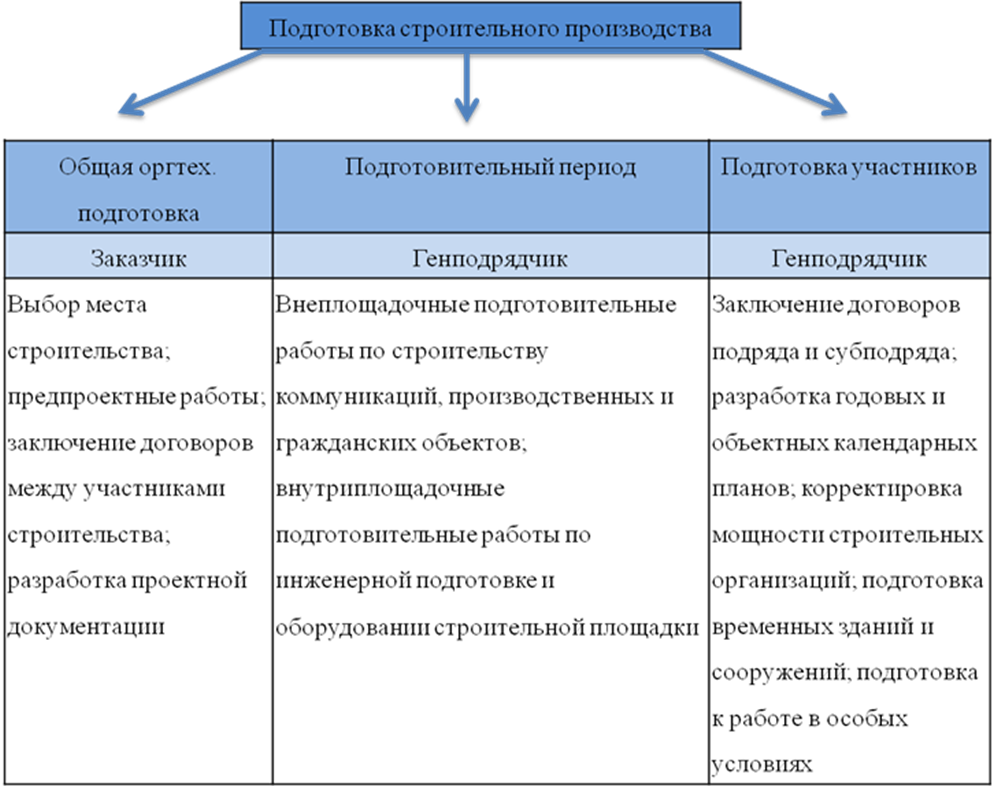

Работы подготовительного периода разрабатываются в проекте организации строительства и проекте организации работ. Проект организации строительства, (ПОС) является неотъемлемой и составной частью проектной документации. Проект организации строительства являются обязательным документом для застройщика (заказчика), подрядных организаций.
Основные строительно-монтажные работы разрешается начинать после завершения в необходимом объеме организационных подготовительных мероприятий и внутриплощадочных подготовительных работ.
В случае, если в соответствии с Градостроительным кодексом РФ при осуществлении строительства, реконструкции объекта капитального строительства предусмотрен государственный строительный надзор, застройщик или технический заказчик заблаговременно, но не позднее чем за семь рабочих дней до начала строительства, реконструкции объекта капитального строительства должен направить в уполномоченные на осуществление государственного строительного надзора федеральный орган исполнительной власти извещение о начале таких работ.
Полная карта органов власти Свердловской области
-
Президент России
-
Государственная дума Федерального Собрания РФ
-
Портал государственных услуг
-
Национальный антитеррористический комитет
-
Полномочный представитель Президента в Северо-Кавказском федеральном округе
-
Правительство Российской Федерации
-
Председатель Правительства Российской Федерации
-
Министерство внутренних дел Российской Федерации (МВД России)
-
Министерство Российской Федерации по делам гражданской обороны, чрезвычайным ситуациям и ликвидации последствий стихийных бедствий (МЧС России)
-
Министерство иностранных дел Российской Федерации (МИД России)
-
Министерство финансов Свердловской области
-
Министерство образования и молодежной политики Свердловской области
-
Министерство промышленности и науки Свердловской области
-
Министерство по управлению государственным имуществом Свердловской области
-
Министерство социальной политики Свердловской области
-
Уполномоченные по правам предпринимателей РФ
-
Уполномоченный по правам ребенка в Свердловской области
-
Уполномоченный по защите прав предпринимателей в Свердловской области
-
Счетная палата Свердловской области
-
Избирательная комиссия Свердловской области
-
Серов
-
Кушва
-
Арамиль
-
Артемовский
-
Асбест
Технология строительных работ
Под технологией строительства понимают способ соединения строительных материалов и строительных деталей в единое строительное сооружение. Из многих способов строительства необходимо выбрать наиболее экономичный и технически целесообразный. Выбор технологии строительства в значительной степени зависит от имеющейся в наличие рабочей силы, строительных материалов, машин и механизмов, а также от времени, отпущенного на строительство (табл. 1).
Таблица 1. Факторы, влияющие на выбор способа строительства (примеры)
Кроме того, способ строительства должен обеспечивать безопасность работающих и быть по возможности безопасным для окружающей среды. При этом необходимо, например, решить:
- надо ли производить укрепление стенок котлована озелененными стенами или шпунтовыми стенами;
- будет ли бетон подаваться к месту укладки с помощью крана, транспортерной ленты или бетононасоса;
- будет ли кладка стен производиться обычным способом (из штучных камней) или из крупных блоков или панелей с помощью грузоподъемных механизмов.

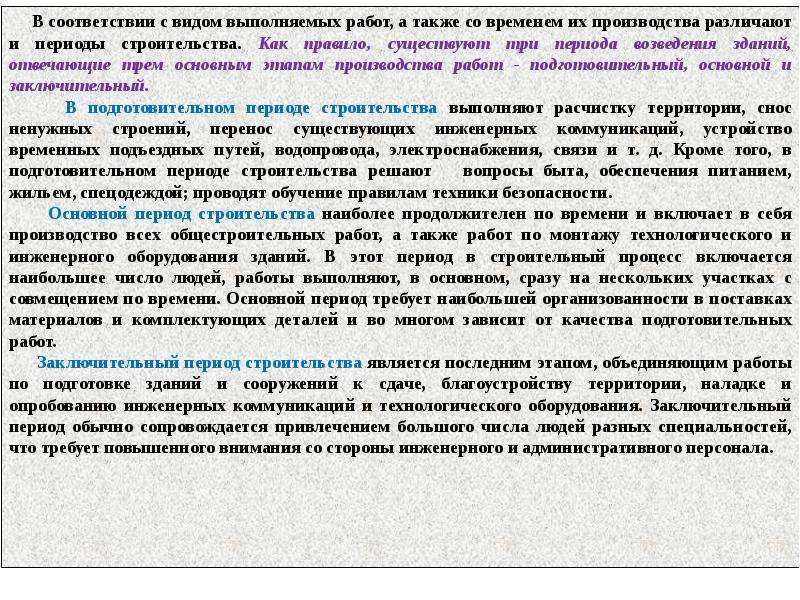

Подготовительный период строительства
Геодезическое обеспечение в подготовительный период
Основные задачи геодезического обеспечения строительства.
Геодезические работы в строительстве выполняются в определенном объеме и с заданной точностью, обеспечивающей соответствие геометрических параметров возводимых объектов требованиям строительных норм и правил.
Основные задачи геодезического обеспечения всех стадий строительства:
Задачи, связанные с проектированием и подготовкой строительства:
· инженерно-геодезические изыскания строительных площадок; геодезическое обеспечение других видов инженерных изысканий, необходимых для проектирования сооружений;
· геодезические расчеты при разработке проектной документации объекта:
· геодезическая подготовка проекта для выноса его на местность;
· горизонтальная и вертикальная планировка;
· подсчеты площадей и объемов земляных работ.
Задачи, решаемые в процессе строительства:
a) разбивочные работы:
· создание на местности геодезической разбивочной основы
· вынос в натуру основных осей сооружения;
b) геодезические выверки при монтаже конструкций и технологического оборудования.
Задачи, связанные с контролем строительства и обеспечением надежной эксплуатации объектов строительства:
a) исполнительные съемки частей зданий и сооружений, а также сооружения в целом;
b) наблюдения за деформациями сооружений и их оснований.
Состав геодезических работ на этапах строительства
Геодезические работы являются неотъемлемой частью технологического процесса строительного производства. Они должны выполняться по единому для строительной площадки графику, увязанному со сроками выполнения общестроительных, монтажных и специальных работ.
Геодезические работы на строительной площадке условно можно разделить на те, которые выполняются заказчиками подрядчиком. Заказчик ведет подготовительные и специальные работы, подрядчик выполняет геодезические работы, связанные непосредственно с процессом строительства, осуществляет геодезический контроль возводимых зданий и сооружений.
Этапы геодезических работ на строительной площадке.
Комплекс геодезических работ выполняется последовательно, во взаимосвязи с проектированием сооружений и строительно-монтажным производством. Так, выбор площадки под строительство сопровождается сбором, анализом и обобщением топографо-геодезических и картографических материалов на территории будущего строительства. Стадия строительного проектирования требует производства инженерно-геодезических изысканий, а также геодезического обеспечения других видов изысканий, например, инженерно-геологических. В результате получают дополнительные данные в виде топографических карт и планов, каталогов координат и высот, профилей. В процессе изготовления строительных конструкций к геодезическим работам можно отнести контроль геометрических размеров формующих элементов, а также статистический контроль параметров готовых строительных конструкций.
В течение подготовительного периода строительства на строительной площадке создается геодезическая разбивочная основа, выполняется инженерная подготовка территории, осуществляется вынос и закрепление на местности основных осей зданий, сооружений.
На протяжении основного периода строительства на местность выносятся оси элементов конструкции, т.е. ведется детальная разбивка осей сооружения; осуществляются работы по геодезическому обеспечению строительно-монтажных работ при возведении подземной и надземной частей здания (вынос отметок, передача осей и отметок на монтажные горизонты, выверка конструкций при их монтаже и т.п.) Кроме того, ведется исполнительная съемка элементов конструкций и оформляется исполнительная документация в виде исполнительных схем и чертежей.
По окончании строительства составляется и сдается технический отчет о результатах выполнения геодезических работ в процессе строительства. Составляется исполнительный генеральный план законченного строительства, специальные исполнительные инженерные планы (коммуникаций, вертикальной планировки) исполнительные профили, разрезы.
Дата добавления: 2018-08-06 ; просмотров: 1107 ;
